(中鐵九局長春分公司,吉林長春130000)
摘要: 結合環氧自流平地面性能特點及環氧自流平地坪設計概況,對基土、基層、結合層、面層施工工藝進行了介紹,并提出相關施工質量保證措施及成品保護等措施,從而保證了施工質量,對該施工工藝具有積極的推廣作用。
關鍵詞: 環氧自流平地面,施工方案,成品保護,面層施工
1 工程概況
1) 聯合車庫及吹掃庫調機庫、工程車庫、吹掃庫及運用庫和物資總庫立體倉庫、材料備品庫,列檢庫,列檢車間,靜調庫,輔助邊跨生產車間,材料備品間,工具存放間,勞保用品倉庫,電子電器存放間,儀器儀表存放間地面采用環氧自流平地坪。
2) 環氧自流平地面性能特點: 潔凈度高; 防油防水,防霉抗菌,極佳的耐粘污性能; 高耐機械沖擊,彈性好; 耐酸、堿、鹽,化學溶劑等,高耐化學品腐蝕的性能; 一體成形,表面無縫平滑,美觀大方,達鏡面效果; 防滑表面; 不易燃燒( B1 級,BIN4102) ; 使用壽命長,年限在8 年以上。
3) 環氧自流平地坪設計概況。環氧樹脂自流平地面,地面找坡0. 5%,坡向地漏。
工程部位: 調機庫、工程車庫、吹掃庫。
做法一: 結構為整體道床± 0. 000 標高處地面,面層為環氧自流平的做法: 環氧自流平2 mm 厚( 包括面漆、膩?zhàn)?、環氧砂漿中層漆、封閉底漆) ?;炷粒謇砘? 整體道床± 0. 000 標高處部分) ,具體做法見工藝專業圖紙,墊層及以下做法見結構、工藝相關圖紙。
做法二: 對標注為± 0. 000 非整體道床部分地坪做法: 環氧自流平2 mm 厚( 包括面漆、膩?zhàn)?、環氧砂漿中層漆、封閉底漆) , 100 厚C25 現澆混凝土,清理基面, 15 厚1∶ 2 水泥砂漿保護層,1. 5 厚聚氨酯防水涂料,面上粘黃砂,刷基層處理劑一遍, 15 厚1∶ 2 水泥砂漿找平, 100 厚C25 現澆混凝土,清理基面, 300 厚碎石夯實( 要達到國家規范中的級配要求) ,素土夯實( 密實度不小于90%) 。
做法三: 周檢庫作業平臺做法( 包括上平臺的樓梯) : 環氧自流平2 mm 厚( 包括面漆、膩?zhàn)?、環氧砂漿中層漆、封閉底漆) ,現澆混凝土基層,清理基面。
4) 各結構層: 面層,環氧自流平面層; 結合層: 面層下的構造層; 基層,面層下的構造層,混凝土基層; 土基: 素土夯實。

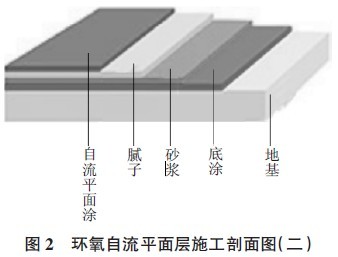

環氧自流平面層施工剖面圖見圖1,圖2。
2 施工順序及操作工藝
按照地面構造做法組織施工,施工工藝流程順序?yàn)? 基土→基層→結合層→面層。
環氧自流平地坪面層施工工藝流程順序: 基層處理→底漆施工→中涂施工→面涂施工→面涂保養。
3 基土施工
基土設計做法: 素土夯實。
對回填的房心土土層采用素土夯實工程措施進行處理,壓實系數不小于0. 90。填土分層壓( 夯) 實,填土質量應按照現行國家標準的有關規定來控制。填土?xí)r應選含水量最優,填土前應取土樣,并且要求按擊實試驗確定最優含水量與相應的最大干密度。
4 基層施工
基層,面層下的構造層,設計采用100 厚C15 混凝土,150 厚5 ~ 32 卵石灌M2. 5 水泥砂漿。
1) 150 厚5 ~ 32 卵石灌M2. 5 水泥砂漿,平板振搗器振搗密實。
2) 水泥混凝土基層。上基層鋪設在灰土墊層上,如果環境氣溫低且長期處于0 ℃以下,設計無要求時,墊層需要設置伸縮縫。墊層鋪設前,其下一層表面進行濕潤。室內地面的水泥混凝土基層,設置的橫向縮縫不得大于12 m,縱向縮縫間距不得大于6 m??v向縮縫應做平頭縫,橫向縮縫應做假縫。假縫寬度為5 mm ~20 mm,深度為墊層厚度的1 /3,縫內填水泥砂漿。水泥混凝土施工必須符合GB50204 混凝土結構工程施工質量驗收規范的有關規定。
5 結合層施工
結合層處理: 面層下的構造層,打磨地面,清理,吸塵處理。
6 環氧自流平地坪面層施工
面層,直接承受各種物理和化學作用的建筑地面表面層,本技術交底地面面層為環氧自流平施工工藝面層。
基層處理: 先將基層上的灰塵掃掉,打磨地面,清理,吸塵處理。平整度必需滿足GB 50209-2002 建筑地面工程施工質量驗收規范的相關要求。
施工工藝步驟:
1) 表面處理。
a. 清掃地面雜物,去除表面油脂或其他污物。b. 用無塵研磨機打磨,使表面毛糙,增加附著力,同時磨平表面高出部分。對基層平整度要求應在地面施工驗收規范以內,因基層平整度誤差太大,只能做順平處理。c. 混凝土表面局部松散地方,應鏟除或抹掉到堅固為止,待修復。d. 表面如有破損、裂紋、空洞和切割縫的用樹脂料摻入石英砂( 粉) 修補( 注: 切割縫及裂紋修補方法: 用角膜機沿裂縫切開呈“V”字形。吸凈灰塵,用環氧砂漿補平,修補前先刷底漆) 。e. 待修補處固化后,用角磨機磨平。
2) 底涂。
地面處理完畢,吸凈粉塵,做好設備及墻體保護,以免污染。
將混合好的底涂用刮板或滾筒施工。
3) 砂漿層施工。
待底涂固化后用環氧樹脂加70 目~ 100 目石英砂地面整體批刮一遍環氧砂漿,降低表面平整度,確保表面無砂眼。
4) 中途施工。
環氧砂漿正常溫度施工在8 ℃~ 35 ℃,一般固化4 h ~ 12 h,固化后用磨石機磨去表面顆粒和個別棱角,吸凈灰塵用環氧膩?zhàn)诱w批刮一遍,批刮的目的就是把地面上所有“毛細孔”和氣泡全部堵死,起到封閉,光滑作用。
5) 面涂。
待批刮層固化后,用砂皮( 砂輪) 機打磨,使其表面無刮刀痕、光滑、平整。吸凈粉塵,將混合好的面涂到托盤,用羊毛滾筒涂刷,如需要,次日可再涂刷一次。
6) 保養。
施工完畢,正常溫度20 ℃, 24 h 可以行人,7d 以后可以安裝設備,走叉車及堆放重物。
7 施工質量保證措施
施工中嚴格按照國家相關規范、規程進行施工。
1) 基底的強度。
水泥混凝土面層強度不小于C25,如果基底強度不符合要求的話,環氧地坪固化后產生的應力會拉開基面,造成剝離,涂層越厚應力越大,對地面要求強度越大。驗收時可以用鐵錘敲打地面,看地面是否有脫層、空鼓、地面爆裂等缺陷。
檢查方法: 錘輕擊和觀察方法。
2) 基底的清潔要求。
經過表面處理后,地面要達到無松浮物、無明顯灰塵、無油污等。
3) 基底干燥程度。
基層必須做防水、防潮層處理,混凝土施工中含有大量的水分,地面涂裝時必須等基底達到干燥程度。通常要求新的混凝土至少固化28 d,地面含水率小于6%可施工。
檢查方法: 用測試儀測試。
4) 基底的粗糙度。
基層有沒有合適的粗糙度會影響成膜物質與基層之間的附著力,通常較薄的涂層需要較細的粗糙度,越厚的涂層要求越大的粗糙度。
檢查方法: 觀察檢查。
5) 基層的平整度。
進行涂裝的地面要求平整,無凹凸不平,否則會影響涂料膜的整體美觀程度,根據GB 50209-95 建筑地面工程施工規范及驗收規范的規定,需用2 m 靠尺和楔形塞尺檢查。
檢查方法: 靠尺。
8 成品保護
1) 施工過程中特別要注重保護措施,特別是剛施工的地面由于未干透真正成膜,涂料易受到交叉污染,在保護方面要加強現場監督力度,另一方面可采取積極有效措施,封閉各個出入口。
2) 粘污在門口和墻面上的砂漿等應及時清掃干凈。
3) 木門口必須裝鐵護口,防止推灰小車撞壞門口。
4) 地面鋪設的水暖立管、電線管等,在抹地面時要保護好,不得碰撞。
9 安全、健康及環保
1) 所有進廠施工人員必須進行安全教育培訓,使其熟悉安全施工的各項常識,正確進行工種的安全操作,凡事要采取有效防范措施,及時消除事故隱患。
2) 操作人員必須持證上崗,并防止意外傷害,配備防毒面具等保證職業健康的勞動防護用品,防止有毒有害氣體對人體的傷害。
3) 作業人員進入現場必須遵守現場的規章制度,應配戴工作服、安全帽、手套、口罩、工作鞋等,避免作業環境導致物體打擊事故。
4) 剔鑿地面時,要防止碎屑崩入眼內。在夜間壓光地面時,現場照明應符合施工現場安全用電有關規定。電動工具使用前,檢查運轉情況,合格后方準使用。用稀酸溶液除銹時,操作人員應加強防護,防止酸液崩濺,傷害身體。
5) 在原材料存放處嚴禁煙火,原材料是易燃易爆、易揮發物品,必須避免陽光暴曬,材料采取妥善措施保管,施工現場備足滿足消防要求的滅火器等消防設施。
6) 施工時必須做到工完場清,建筑垃圾傾倒至指定地點。
10 施工注意事項
1) 施工前通過實驗確定施工工藝參數,施作樣板間,符合要求后方可大面積施工。
2) 面層分倉時,分倉縫的一部分應與墊層的伸縮縫對齊。
3) 地面地層厚度按照“附表”中“混凝土墊層厚度選用表”選用,并必須按照GB 50037-96 建筑地面設計規范有關規定辦理。
4) 建筑膠按照規定選用。
5) 當墊層、找平層內埋設暗管時,管道予以穩固。
6) 環氧地坪受水和空氣相對濕度的影響較明顯,雨天或相對濕度太大的時候禁止施工。
7) 地面與整體道床銜接做法: 為防止交接處出現不均勻裂縫,在地面與整體道床銜接處切假縫,縫寬5 mm,深10 mm。
