1)根據本工法所施工的地面平整、光潔、觀感良好,尤其在使用一年以后,更顯堅硬如鋼板。
2)像其他地面一樣(水泥或混凝土地面),使用不同品種的水泥,地面顏色深淺程度有所差異。
3)依本法所施工的地坪較傳統混凝土地坪造價較高,在工業廠房地坪中屬較高檔次一類。
4)高強耐磨地坪分為混凝土基層、混凝土過渡層和耐磨面層三部分,所涉及的材料、機械和工序較多,而且需經水磨機磨光,雖然如此,其施工方法易于掌握,施工速度很快。

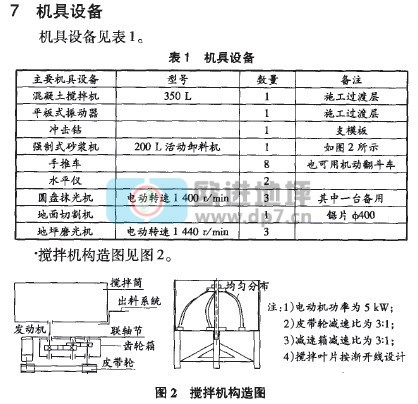

2 適用范圍
本法適用于大面積室內地坪施工,不宜用于剛度較差的樓板面。由于本地坪具有高強、耐磨、防塵、抗沖擊、光潔、平整等優點,特別適用于機械、輪胎制造、橡膠、冶金以及車輛維修等行業的廠、庫房地面。
3 工藝原理
高強耐磨層僅有15 mm厚,為將其牢固地附著在過渡層上,必須在過渡層混凝土終凝前完成面層的施工;同時為了便于面層的施工操作,一要嚴格控制面層拌合料的配合比(尤其是水灰比),二要保證過渡層混凝土處于初凝狀態,以防止混凝土陷腳,造成面層拌合料攤鋪困難,因此過渡層和面層是一對緊前緊后工序,且其時間間隔須嚴格限定。
4 工藝流程
1)地坪各構造層見圖1,其中過渡層混凝土可根據面層強度及具體設計要求另行確定,但不得低于C30級。2)施工流程:清理混凝土基層,(提前一天)澆水濕潤-(提前一天)綁扎過渡層鋼筋網-(提前一天)支模-掃漿、貼標-過渡層混凝土的攪拌、攤鋪、振搗-提漿機提漿-初凝前后面層t昆凝土的攪拌、攤鋪、刮平,磨光機提漿磨光-隨后人工壓光-終凝前人工二次壓光-養護-分格縫切割-水磨石機磨光-分格縫灌縫。
5 施工方法及要點
1)基層清理。
將混凝土墊層上的垃圾、泥土、浮灰等鏟除,清理干凈,必要時用壓力水沖刷基層;局部必要時須鑿毛處理,清理好基層應提前一天潤水。
2)模板安裝。
根據每天完成的工作量(300 m 左右)進行模板安裝,先定位彈線,在墊層上用沖擊鉆打洞,用 l0鋼筋植于洞內,固定槽鋼([8或[10作模板),保證施工縫順直,模板面刷隔離劑(模板安裝前應刷好,防止污染基層)。
3)過濾層鋼筋網綁扎。
基層清理后,進行鋼筋網的綁扎,鋼筋網應位于過渡層混凝土的中部,鋼筋在施工縫處應截斷。
4)C35混凝土過渡層施工。
基層刷水灰比0.4~0.5的素水泥漿一遍,馬上施工C35混凝土,混凝土采用普通42.5 MPa水泥,中粗砂,粒徑1 cm-2 cm石子拌和,坍落度3 cm左右,機械攪拌,人力推車或機動翻斗車運輸,2 m刮尺刮平,平板振動器振搗,水平儀控制標高(也可提前貼標控制標高),然后用圓盤提漿機提漿,磨平。
5)面層的鋪設。
a.面層混凝土配合比:普通42.5 MPa水泥:金剛砂:增強劑(FNC—nl型高強泵送劑):水=l:1.5:0.05:0.14(重量比)。其中金剛砂按粗:細=2:1(重量)的比例添加,必須嚴格控制水灰比,外觀檢查拌和料以手握成團,稍稍出漿,l m高處落地散開為宜。
b.拌和:拌和采用0.2 m 強制式砂漿攪拌機,攪拌機可參考“7機具設備”中的示意圖加工制作。按骨料,水泥,外加劑,水的順序依次加入攪拌筒內,每盤可投入150 kg水泥,攪拌必須均勻,攪拌時間不少于2 min。C.攤鋪:待C35混凝土初凝前后,立即開始攤鋪面層拌和料;并在C35混凝土終凝前,完成第一次人工壓光。
用水準儀控制標高,用刮尺刮平,用圓盤提漿機磨平提漿;再用刮尺重新找平,磨光;隨后由人工用鐵抹子壓抹1遍~2遍,待面層混凝土終凝前,再由人工用鐵抹子進行第二次壓抹(1遍~2遍)。d.養護:施工完成后12 h即可拆模,灑水養護,時間不少于7 d,氣溫低于5℃(不得低于0 oC時),應覆蓋塑料薄膜,草包,保溫養護。
e.分格縫(條)的施工:根據氣溫情況,1O℃ 一l5℃溫度下,面層施工完成3 d一4 d即可作切割縫,縫深2.5 cm左右,縫寬不大于4 mm,采用地面切割機進行切割,切割縫必須彈線切割,保證順直。切割縫一般按6 m×6 m施工,但面層的施工縫處不必作切割,基層混凝土的縫(分格縫,施工縫)必須與面層縫(切割縫或施工縫)對齊。填縫材料根據不同功能要求,可以采用瀝青膠泥或環氧膠泥。注意對于地坪經常承受堅硬車輪(比如鐵車輪)沖擊的區域不得采用切割縫,可參照水磨石地坪界格條的施工方法,鑲嵌金屬界條(如銅條)?!昝鎸拥哪ス猓好鎸羽B(yǎng)護4 d~6 d開始用磨地機磨光,磨光范圍用粘土打壩蓄水深度1 cm左右,磨地漿用車運走,磨塊采用金剛磨塊。
6 面層主要材料
1)材料要求。普通42.5 MPa水泥應符合GB 175-99的規定,面層水泥必須使用同一品種的水泥,不得混用,嚴禁使用火山灰水泥。
金剛砂骨料必須潔凈,未被污染;不得夾有螺旋狀顆粒,銹渣或其他雜質,粗骨料粒徑一般在2 mm~4 mm,細骨料粒徑一般為0.8 mm~2 mm,粒徑小于0.5 mm的顆粒不得超過15% ,否則應篩去。金剛砂參考指標:比重3.82~3.87,細度模數3.65 Mx一3.7l Mx,耐磨性0.022 9 g/cm ·40 r)一O.029 4 g/(c ·40 r)。外加劑采用山東省建筑科學研究院混凝土外加劑實驗廠生產的FNC—nl高強泵送劑(粉劑),減水率大于10% ,含氣率小于4% 。
2)面層每平方米材料用量。面層配合比必須經實驗室試配確定。每平方米參考用量:42.5 MPa水泥:23 kg;金剛砂:35 kg;外加劑:1.15 kg。
1)試塊留置。
過渡層和面層分別按混凝土和砂漿的要求留置試塊,其中面層砂漿應按每1 000 m2至少留置一組試塊。
2)強度檢測。
分別執行GB 50204-2002混凝土結構工程施工質量驗收規范和GB 50203-2002砌體工程施工質量驗收規范(有關砂漿部分)。
面層強度不低于M80。
3)成活后的地坪應符合GB 50209-2002建筑地面工程施工質量驗收規范的要求,并作到表面平整,光潔,堅硬,完整,無砂眼,分格縫順直。
